工地材料员的月底固定剧目:把一个月的纸质送货单全部翻出来逐张加总,仓管算一遍、财务算一遍,数对不齐还得把供应商叫来三方核对——一个月一次,一次耗半天,错了下个月重来。往上游追,根子在批号断链:送检报告登记的是部位,进场验收只记数量,领料单签了字却不知用在哪批,三处记录串不起来,对账只能从原始单据重来。一批一码改造后,送货、验收、领用全挂同一个批号下,月底对账从翻单变成导出,半小时收工。
一、对账半天 的翻单时代
先看清问题,再动手搭。工地材料管理的纸质路径,断点基本固定在三处:
- 送样报告和批号脱节:报告送检时登记的是「部位」,回来后塞进档案袋,批号是谁全凭材料员记忆;
- 进场验收只记数量:收了多少、外观行不行记了,但「这批货对应哪份报告」没有关联字段;
- 领用签名不知道用在哪:领料单上签了字,但领的是哪一批、用到了哪个楼层,事后没人对得上。
三处断点的共同结果:正向查不到(这批货用到哪了)、反向查不回(这个部位用的哪批货)。而所有质量追溯问题,问的就是这两个方向。
还有一个容易被忽略的断点:对账。月底和供应商对账,纸质时代的做法是把一个月的送货单全部翻出来逐张加总,仓管和财务各算一遍,数对不齐还得把供应商叫来三方对。一个月对一次,一次耗半天,错了下个月重来。台账电子化之后这件事会顺带解决,后面第五步会讲到。

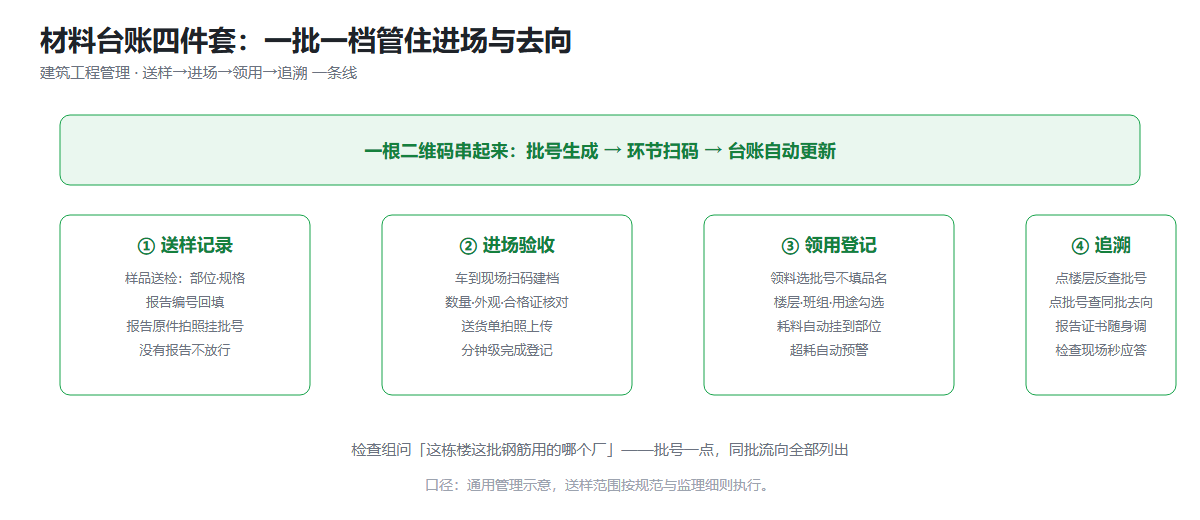

二、批号串链的四个挂点
解法不复杂——材料到工地验收合格的那一刻,生成一个批号,后续所有动作都挂这个批号。二维码贴在料堆旁的标识牌上,送样报告、进场照片、领料记录、使用部位,全部自动聚到这个批号下面。查追溯就是扫个码或者点两下屏幕的事。

这套做法不挑材料类型:钢筋、水泥、砌块、防水卷材、电线电缆都适用,差别只在验收要点和送样要求不同。下面按四步拆解搭建过程。
搭建顺序有讲究:先字典、再送样、再进场、最后领用,每步都以前一步的数据为基础。有的人图快直接从进场验收开始搭,结果批号没有字典支撑,材料名五花八门,一周后台账就没法看了。
三、第一步:建材料字典和送样记录
先把「材料库」建起来:名称、规格型号、单位、送样要求(要不要复检、批量多大送一组)。这份字典一次建好全项目复用,有条件的企业做成公司级模板,新项目开工直接带过来。
送样环节登记三样:送检部位、规格、送检日期,报告回来后把报告编号回填、报告原件拍照挂到批号下。规矩就一条:报告没回来的批号,不允许进场放行。纸质时代报告和批号对不上,多半是因为「先放行后补报告」——补着补着就补丢了。
四、第二步:进场验收扫码建档
车到现场,材料员手机扫料堆标识牌(或输批号)进入验收单,核三样:数量对送货单、外观无破损、合格证与批号一致。送货单拍照上传,验收通过批号生效。整个动作在手机上完成,熟练后单批约 3 分钟(口径:多个工地实测均值),对比纸质登记加誊抄台账的约 20 分钟,一天来五车料就能省出一个多小时。
两个实操细节:一是验收不合格的批号标黄待处理,退货或降级使用必须有处理意见,不许悬着;二是月底对账时按批号导出进场汇总,和供应商对账单逐条核,比翻纸质单据快得多。
五、第三步:领用登记选批号
领料环节是最容易偷懒的,所以要设计得足够省事:领料单上不填材料名,直接选批号——批号一点,材料名、规格自动带出,再勾楼层(或轴线)、班组、用途三个标签就提交。工人师傅在货架前扫一下码,十秒钟完成一单。
这个设计还顺便解决了超耗监控:领料挂了部位,每个部位的计划量和实际耗用自动对比,钢筋超耗超过 3% 自动提醒(阈值可按工程类型调)。某住宅项目用这套逻辑跑了一个月,钢筋实际耗用与预算量的偏差从过去的约 8% 收到 4% 以内(口径:该项目首月统计)——不是因为有人作弊被吓住,而是每层用多少第一次有了准数,限额领料终于有了依据。
值得一提的是退库这个小环节:楼层完工后剩余材料退库,也要扫批号登记,退回的量自动冲减部位耗用。不做退库登记,最后的耗用数据会虚高,超耗预警变成狼来了,用不了多久就没人当真。规矩很简单:凡出库必登记,凡退库也必登记,两个方向都不能缺。
六、第四步:追溯双向查,检查当天应答
四步搭完后,追溯就是两条路径:正向——点一个批号,这批货进了哪个仓、被哪些楼层领走、还剩多少,一屏列出;反向——点五号楼三层,这个部位用过的所有材料批号、对应报告、验收记录全部聚合。检查组再问「这层楼用的哪个厂的钢筋」,材料员现场点两下,1 分钟内调出报告原件照片。
| 场景 | 纸质台账 | 一批一码台账 |
|---|---|---|
| 进场登记耗时 | 约 20 分钟/批 | 约 3 分钟/批 |
| 批号报告关联 | 靠记忆翻档案袋 | 批号一点即达 |
| 部位用料反查 | 基本查不回 | 点部位列全批号 |
| 月度供应商对账 | 翻单据半天 | 导汇总 10 分钟 |
这套台账在工程项目管理系统的材料模块里有现成配置,材料字典、批号规则、领料标签都可以按项目实际调整,不用从空白页开始搭。
有个经验之谈:别追求一次搭完美。第一批进场前把字典和送样跑起来就行,领料标签可以在头两周里按实际使用微调——比如有的项目按立面分而不按楼层分,用了才知道。搭得太重,材料员抵触;搭得够轻,每一步都比纸质省事,推广就水到渠成。
七、上线头两周,盯三件事
搭完不算完,头两周盯三件事,决定这套台账能不能活下去:一看领料是否都选了批号——漏选的第二天提醒补挂;二看报告回填是否及时——超三天没回填的批号在工作台飘红;三看工人反馈——扫码步骤如果超过半分钟,说明表单字段太多,删到只剩必要项。工具落地成败从来不在功能多强,在于一线愿不愿意用。
顺带一句:材料员是这个环节真正的英雄。他们的拍照、扫码、回填,替全项目把住了质量追溯的第一道门。台账上线后,检查组再突击,材料员能在检查组走到料场之前就把报告调出来——这种从容,是过去纸质时代再熟练的老师傅也给不了的。
材料台账是工地上投入产出比最高的一件事:搭它只花一天,但它同时伺候着质量追溯、进度对账、成本核算三个老板。
常见问题解答
Q1:小工地材料种类不多,有必要搞一批一码吗?
材料种类少不等于批号少——钢筋水泥砌块加起来一个月也有几十批。批号台账的价值不在管种类,在管「哪批货用到了哪」,这是质量追溯的底线问题。搭建成本一天以内,再小的工地也划得来;实在精力有限,先只管需要复检的主材。
Q2:批号怎么编才不会乱?
推荐「材料代码+进场顺序」结构,比如 GJ-0011 表示第 11 批进场钢筋。系统自动生成最好,手工编就定死一个规则贴在材料房门口。别用供应商送货单号当批号——同一供应商会重复,不同供应商格式还不一样。
Q3:报告原件是纸质的,怎么挂到批号下?
拍照或扫描上传,挂在批号的附件里,查询时直接看图。纸质原件仍按档案要求归档,两者不冲突:系统管「随时可查」,档案室管「正式归档」。拍照时把报告编号和盖章页拍全,这是追溯时真正有用的两处。
Q4:工人不会用智能手机怎么办?
领料环节设计得足够简单就行:扫码、选批号、勾三个标签、提交,全程十秒左右,多 数工人教一次就会。真有困难的班组,由带班师傅代录,但领料单上必须留工人名字——追溯要落到人,代录不代责。
Q5:送上来的样品和实际到货不一致怎么管?
这就是批号台账的核心价值:送样记录和进场验收分属两个环节但挂同一批号,进场时核「合格证与批号一致」,不一致的当场标黄待处理。处理方式只能是退场或重新送检,不允许「先用着」——出了问题再发现,代价是台账的十倍不止。
Q6:这套台账能和造价、成本核算接上吗?
能,而且接上才划算:领料挂了部位和批号,月底按部位汇总实际耗用,直接对比预算量,超节原因一目了然;进场汇总和供应商对账,材料账实差异从月底才能查变成随时可查。材料数据是成本核算里颗粒度最粗的一块,把它做细了,整个项目成本分析的质量都会上去。
